海陽核電二期工程裏程碑節點完成過半
2025-09-07 09:46:57央視新聞客戶端

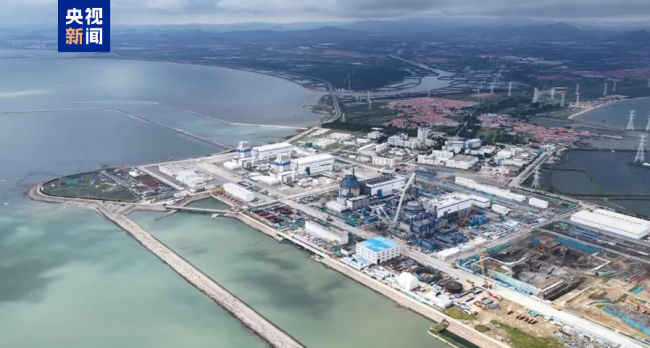

記者昨天(6日)從國家電投集團獲悉,海陽核電4號機組核島鋼製安全殼模塊吊裝就位,反應堆廠房順利實現封頂,標誌著4號機組主設備安裝進入全新階段。
本次吊裝的是核島鋼製安全殼最後一個模塊。筒體端直徑約40米,重約658噸,經過起鉤、懸停、旋轉、帶載行走等一係列動作,曆時3個多小時順利就位。
海陽核電二期工程現場負責人張忠偉介紹,至此,二期工程項目裏程碑節點已完成過半。2027年全麵投運後,海陽核電4台機組年發電量可達400億度,能夠滿足山東省一半居民生活用電需求。
國家電投海陽核電二期工程3、4號機組是國家“十四五”規劃重點項目,目前已按計劃完成32個項目裏程碑節點。
海陽核電規劃6台機組,2032年全麵投運後,海陽核電年發電量可達609億度,約可滿足7000萬居民全年生活用電需求,每年可節約標煤消耗1856萬噸,減排二氧化碳4863萬噸,同時供熱能力將達1.6億平方米,可滿足25個縣級市的清潔取暖需求。
(總台央視記者 古峻嶺 宋建春)
