一期投產二期動工年底送電 算電協同跑出加速度

2026-04-10 08:05:14央視新聞客戶端

今天的奮進“十五五”實幹開新局關注“算電協同”。今年政府工作報告首次將“算電協同”寫入其中,明確提出實施超大規模智算集群、算電協同等新基建工程。

去年七月,全國首個數據中心綠電直連源網荷儲一體化項目——中金數據烏蘭察布零碳算力基地正式投產,實現了全國率先並網發電。今年,該項目二期即將開工,預計年底投產送電,為算電協同發展樹立標杆。

算電協同

綠電算力雙向賦能

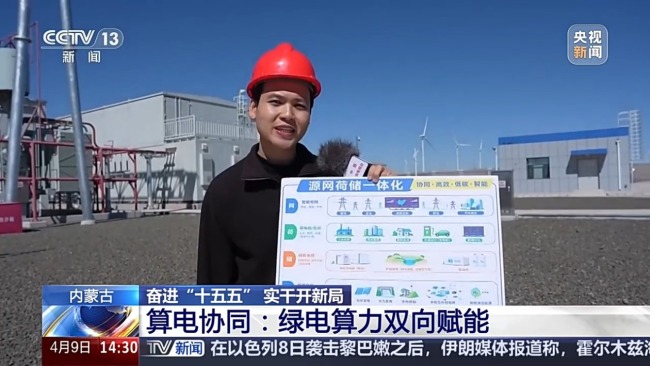

一期投產二期動工年底送電 算電協同跑出加速度

內蒙古烏蘭察布的中金數據黃茂營風光儲電站,漫山遍野都是旋轉的風機,風電資源充沛。

最近,隨著人工智能、大模型越來越火,數據中心的耗電量也在大幅增長。怎麼讓算力用上更清潔高效的能源,讓算力和綠色電力協同發展?這就是算電協同要解決的問題。

源網荷儲

築牢算電協同根基

一期投產二期動工年底送電 算電協同跑出加速度

實現算電協同的重要舉措之一就是算力中心“源網荷儲”一體化項目。從發電、輸電、用電到儲能的整體環節,本質其實是一個新型電力係統,把能源作為一個整體來進行調度。

目前,整個園區共有30萬千瓦的新能源裝機,其中風力發電是20萬千瓦,光伏發電是10萬千瓦。在整個山坡上共布設了26架風機,單個的高度就超過了120米。它們轉一圈,就能產生大約14度的綠電,在風力充沛的情況下,幾秒鍾就能轉一圈。

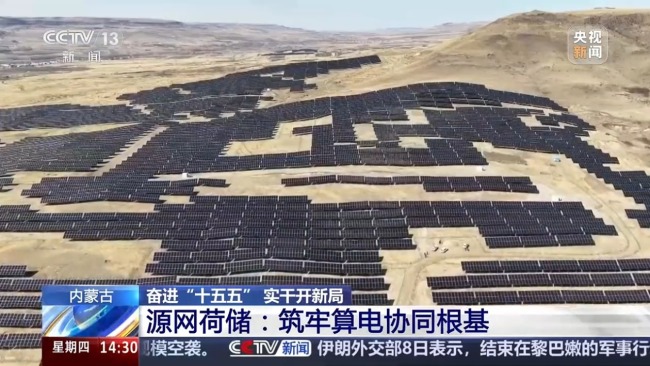

一期投產二期動工年底送電 算電協同跑出加速度

在光伏發電方麵,目前共有33個光伏方陣。這些產生的風光電通過35千伏的集電線路,源源不斷地送到儲電站,之後經由主變壓器,把它們升到220千伏。最後通過專門的風光線路,送到16千米之外的零碳算力基地。
